Mai 2023 : Changement menuiseries : l’entreprise retenue est CONFORT BOIS avec l’option bois exotique pour un montant de 29 902€ TTC avec un une subvention de 15 000 € du conseil départemental
Janvier 2021 : Le SYANE propose une société qui effectuerait l’isolation des combles

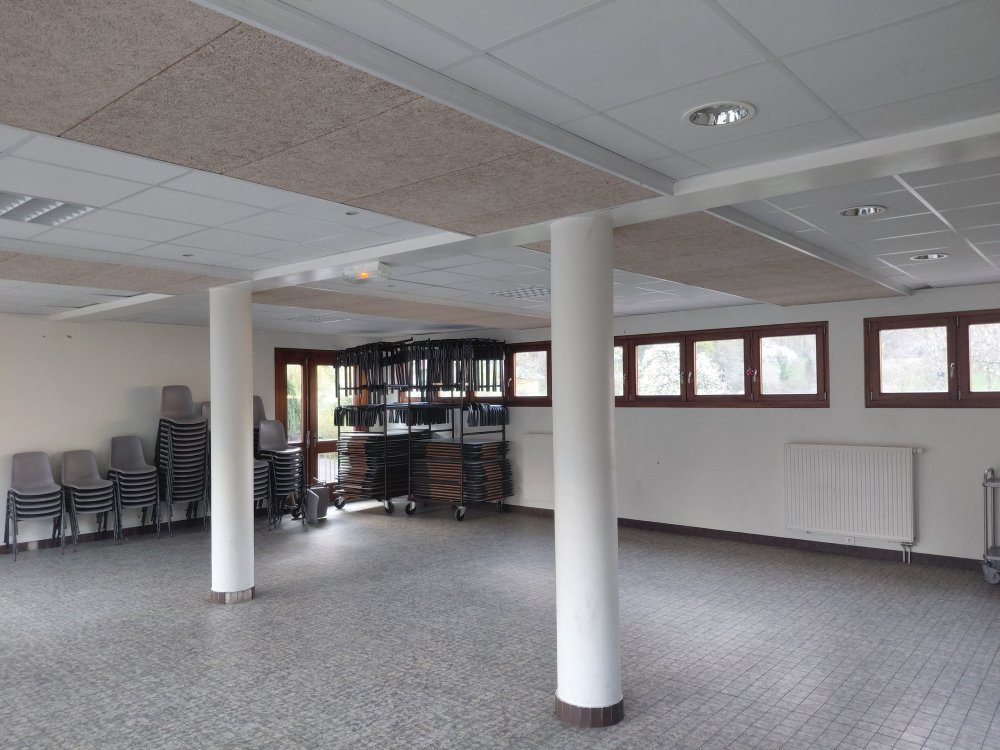

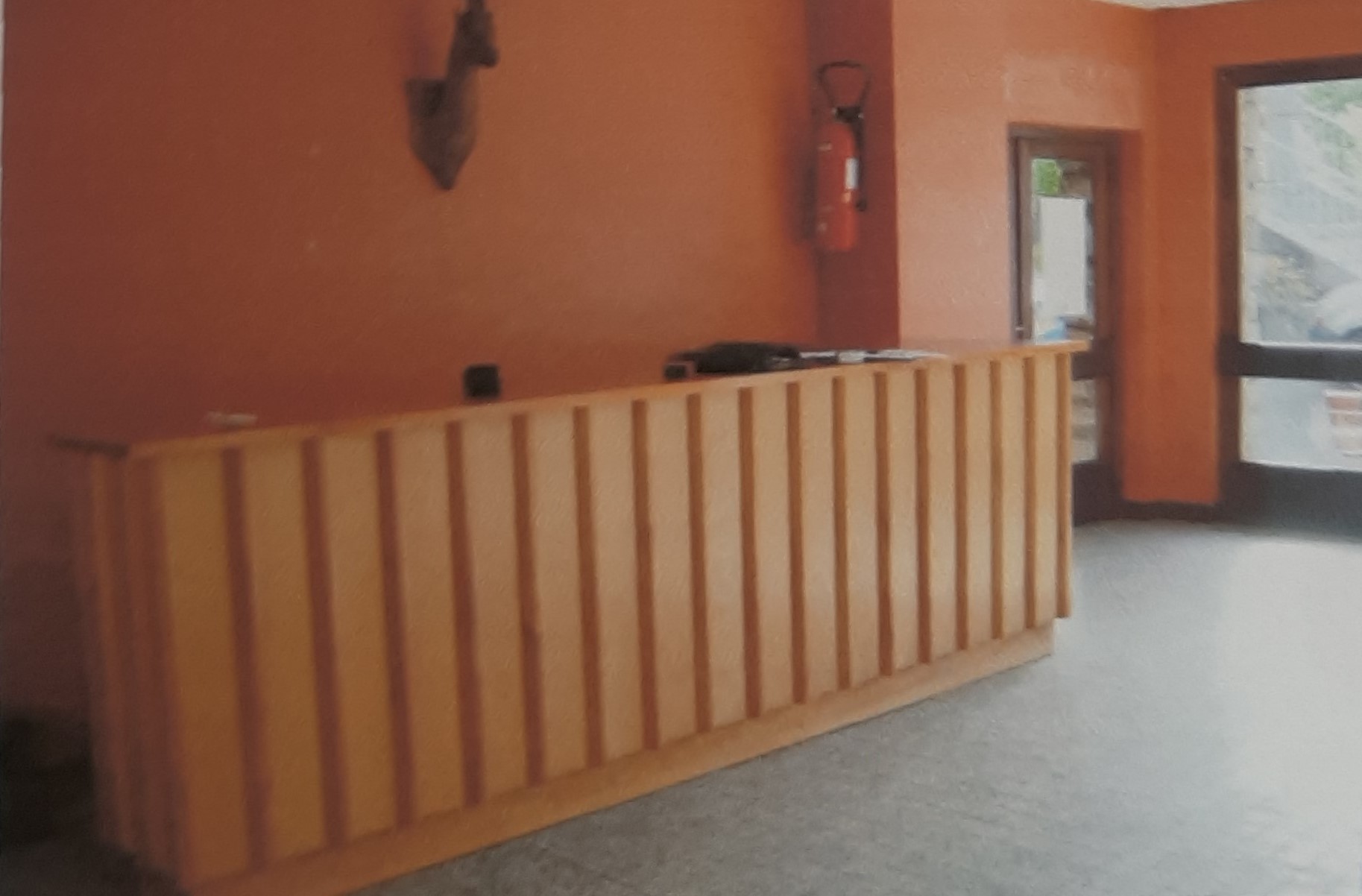

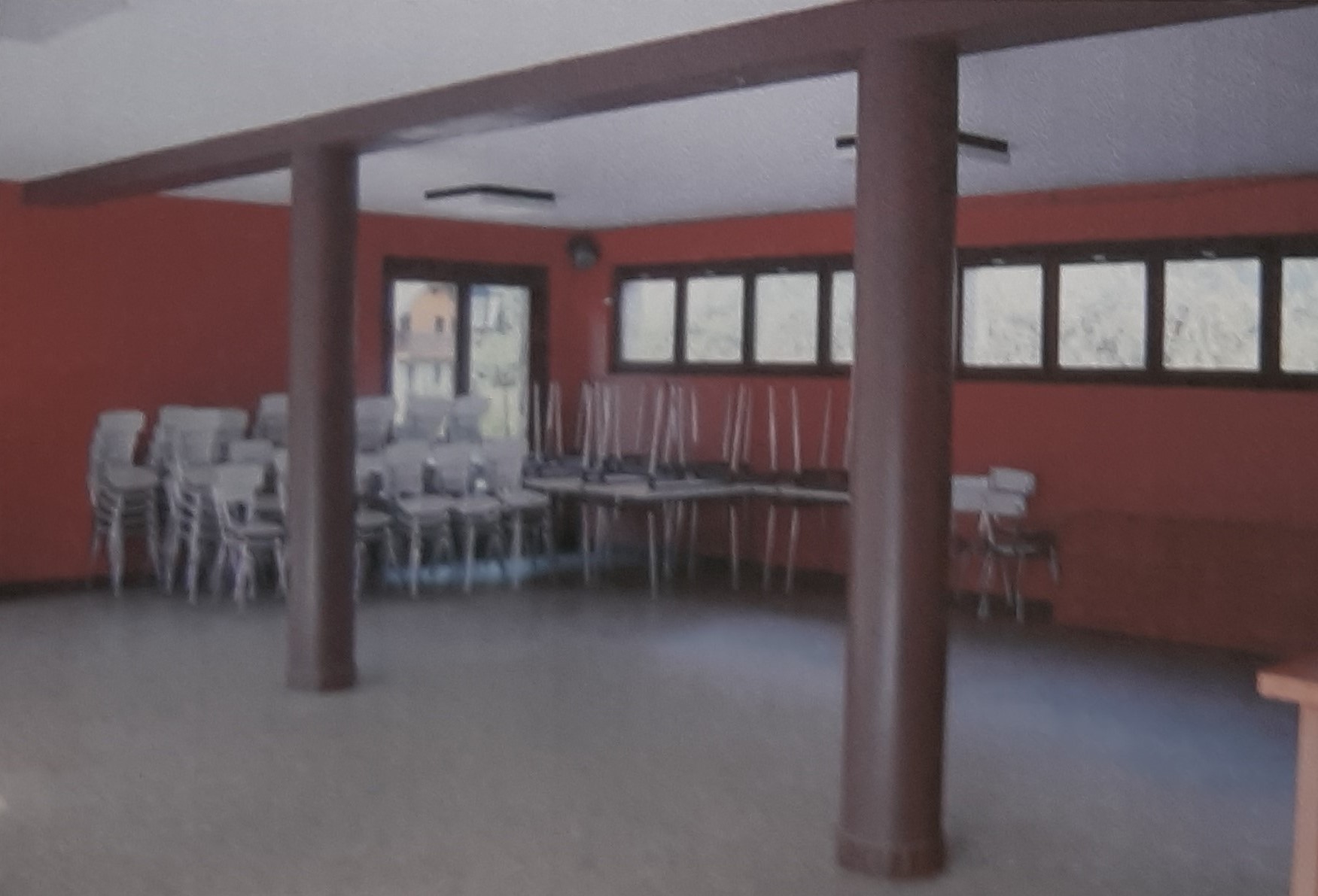

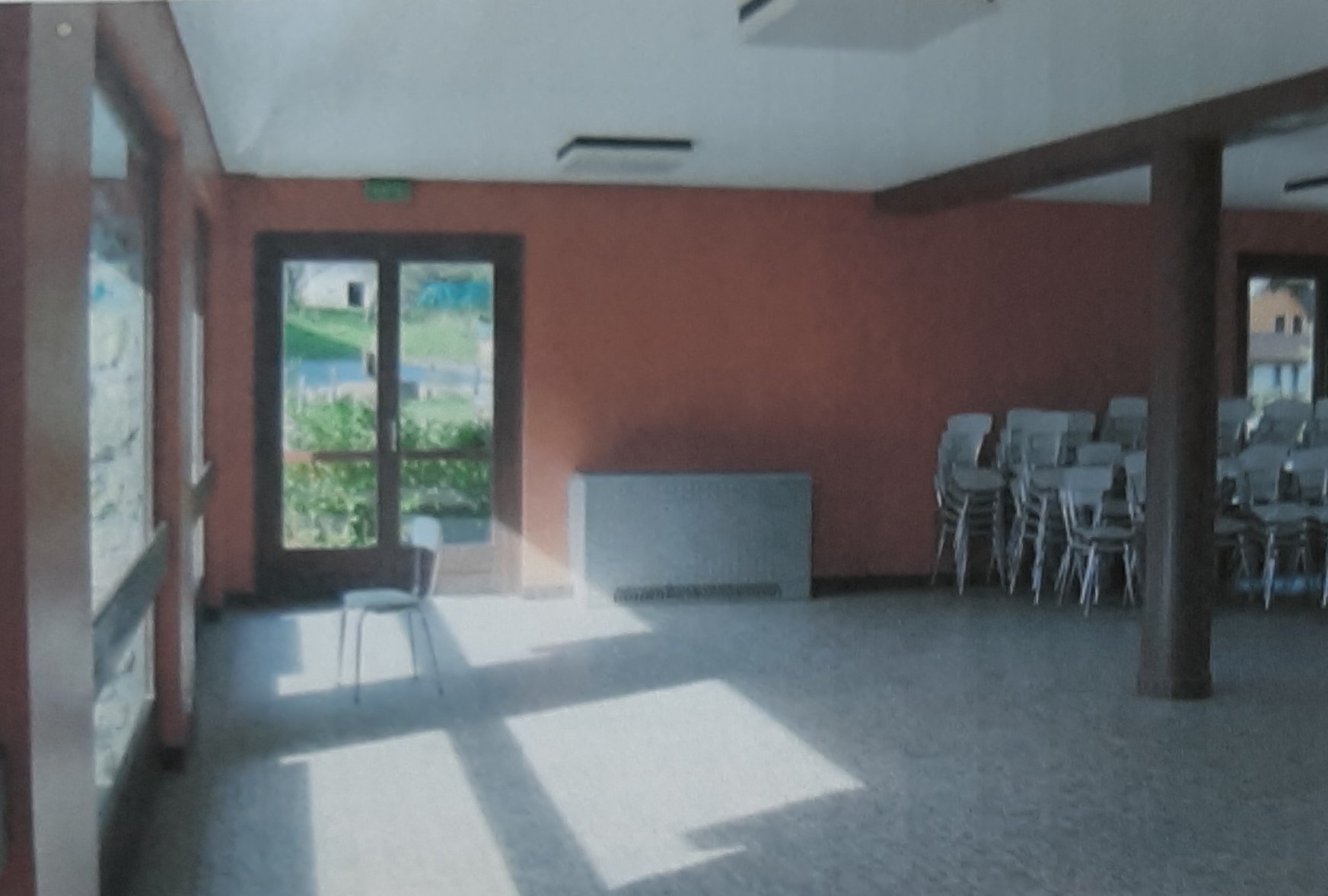

2005 : Réaménagemnet dre la salle des fête :
- Salle : reprise faux-plafond, murs et sortie de secours et entrée.
- Agrandissement du bar
- Sanitaires. création d’une zone de préparation et de vaisselle à la place d’un WC

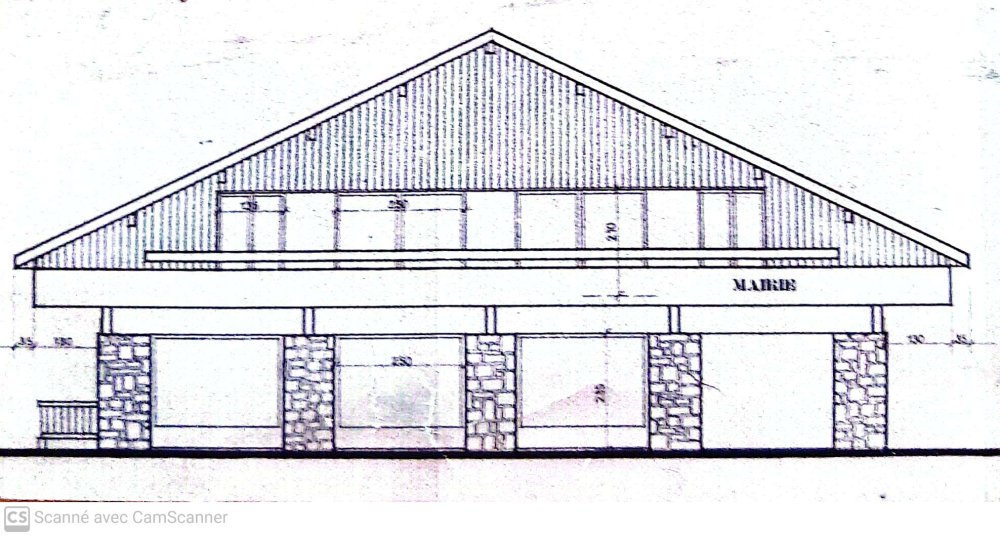

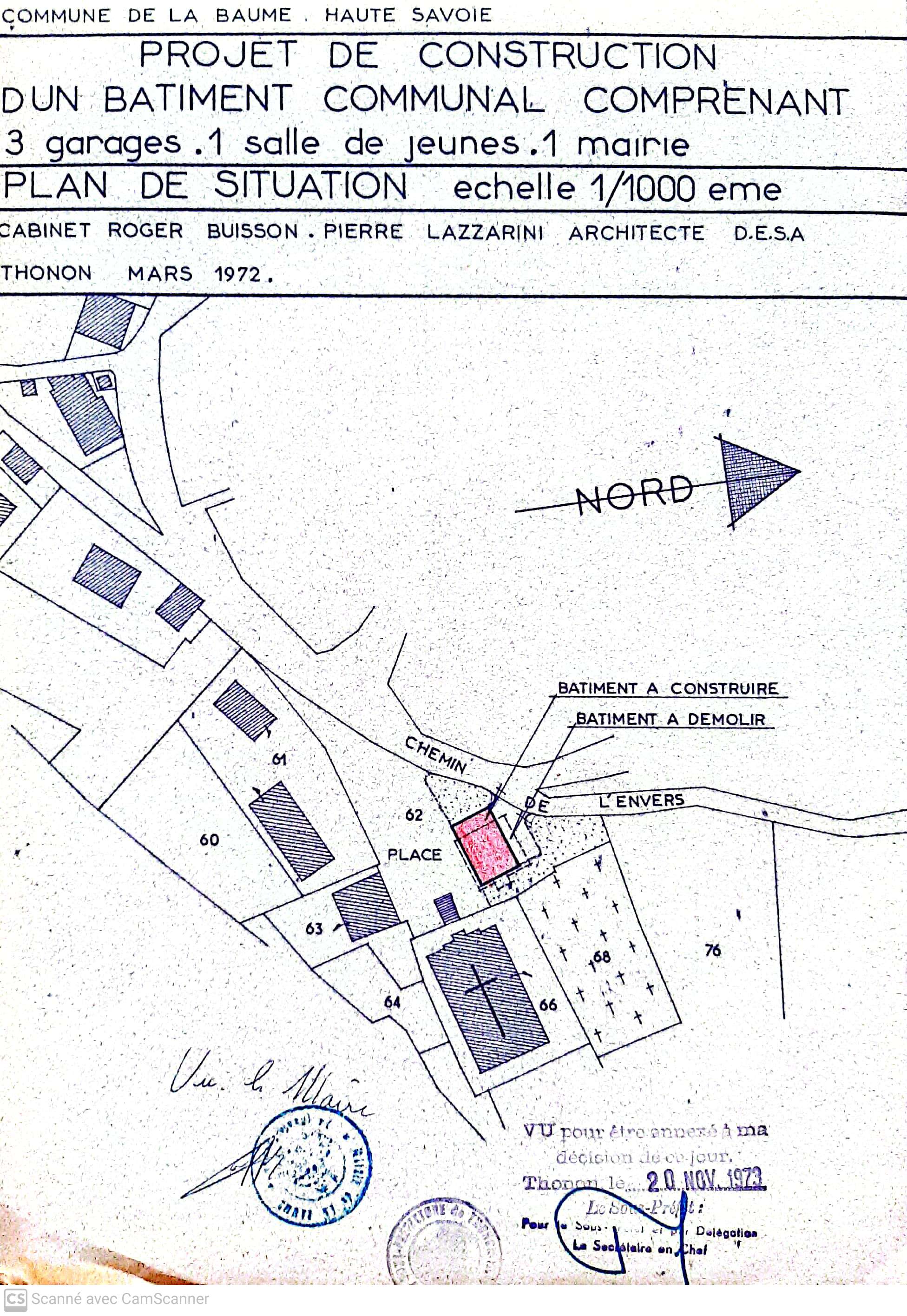

La construction du bâtiment communal a été initié en 1972 sur l’emplacement de l’ancienne école des garcons. Le bâtiment étant trop vétuste et ne peut se réparer qu’à gros frais "et d’aspect extérieur qui restera toujours un bâtiment sans cachet régional" Robert Coffy maire de La Baume.

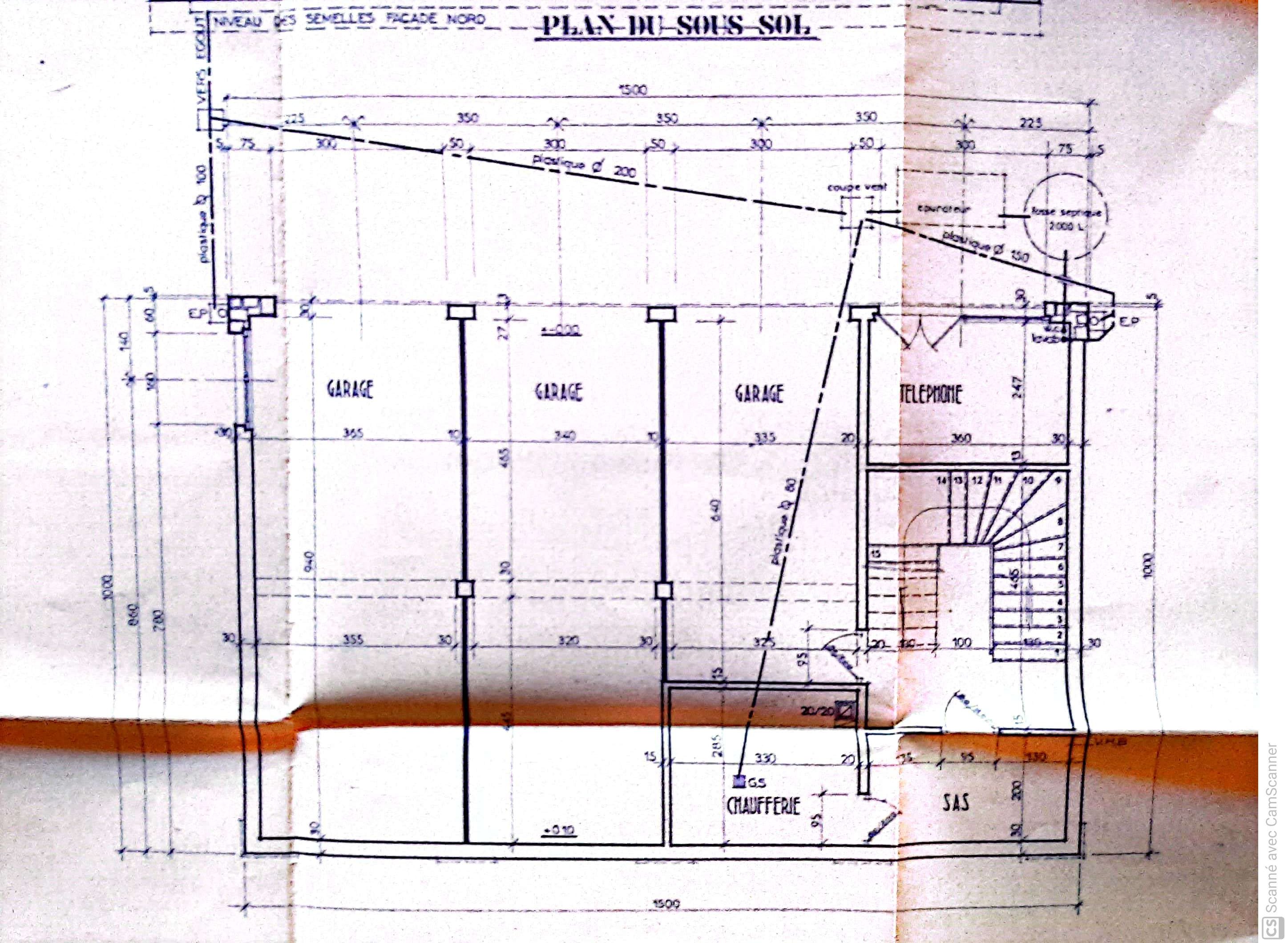

Au sous-sol
- 3 garages pour engins et véhicules communaux
- la chaufferie avec sas ventilé
- un local téléphone
Au rez-de-chaussée :

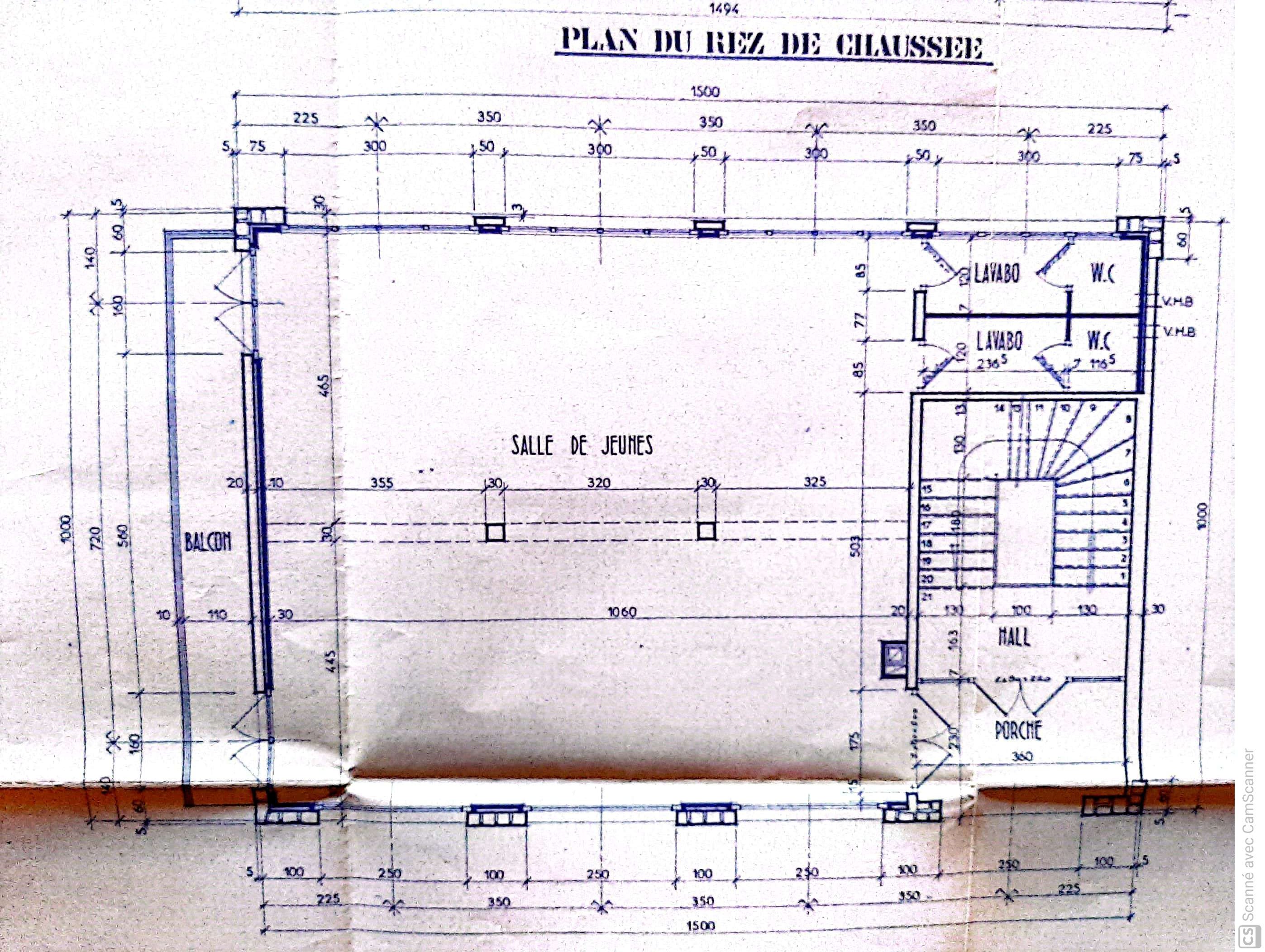

- Une salle de Jeunes avec sanitaires de 100 m2 servant également de salle de fête, une entrée mairie

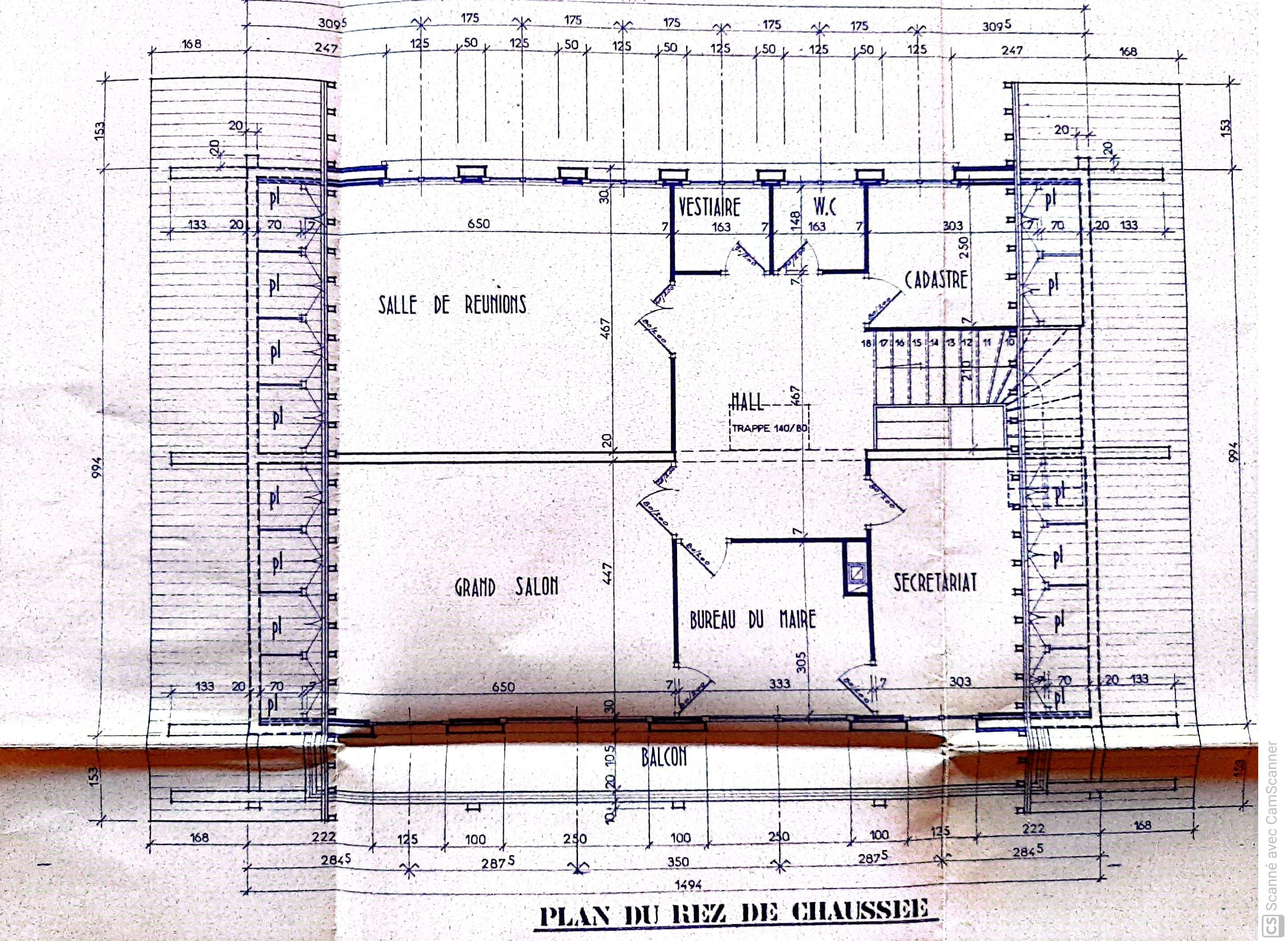

Premier étage à usage de la mairie
- Bureau du maire
- Grand salon
- Sécrétariat
- Salle pour cadastre
- Salle de réunions
- Vestiaire - Sanitaire
Comble aménageable
|
|
|
Début des travaux : 1er avril 1974
Fin des travaux : 1er Mars 1975
Réception définitif : 4 juin 1976
Coût : 452 178, 28 francs - emprunt de 250 000 francs de la caisse des dépôts et consignations : 20 ans avec un taux de 7,5% - Subvention de la sous-préfecture 33 626.
